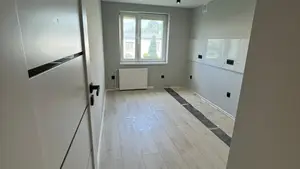

Odbiór prac remontowych - checklista: gładzie, płytki, panele, instalacje

Odbiór prac remontowych to ostatni moment, w którym usterkę poprawia się na koszt wykonawcy, bez dyskusji i bez skuwania. Tydzień po wniesieniu mebli krzywa fuga za szafką czy nieszczelny syfon pod zabudową kuchenną stają się twoim problemem. Mimo to większość inwestorów w Szczecinie odbiera remont w 15 minut: rzut oka na ściany, „wygląda dobrze”, podpis, przelew. W tym tekście dostajesz checklistę, z którą sami chodzimy po mieszkaniach przed oddaniem kluczy - z orientacyjnymi tolerancjami dla gładzi, malowania, płytek, paneli, sufitów g-k, drzwi i instalacji, z opisem odbiorów częściowych, protokołu i tego, co zrobić, gdy z ekipą nie da się dogadać.
Szybka odpowiedź
Odbiór remontu zrób w świetle dziennym, z łatą 2 m, poziomicą, latarką, testerem gniazdek i wiadrem wody. Sprawdź prześwit pod łatą (orientacyjnie do 2-3 mm na 2 m), równość i szerokość fug, „głuche” płytki, spadek w prysznicu 1-2%, dylatacje paneli 8-10 mm, działanie każdego gniazda i szczelność podejść. Usterki wpisz do protokołu z terminem usunięcia, np. 7-14 dni.
Kiedy i jak przygotować się do odbioru remontu
Odbiór końcowy umawia się wtedy, gdy wykonawca zgłosi zakończenie prac, a w mieszkaniu nie ma już narzędzi, folii i pyłu. Na brudnej podłodze nie zobaczysz rys na panelach, a na zakurzonej ścianie smug po wałku. Zarezerwuj na odbiór 2-3 godziny przy mieszkaniu 50 m² - pół godziny na łazienkę, po 15-20 minut na pokój, osobno kuchnia i instalacje. W październiku i listopadzie w Szczecinie dzień jest krótki, więc umawiaj się między 10:00 a 14:00: część usterek widać tylko w świetle dziennym, a część dopiero przy lampie, i potrzebujesz obu.
Najważniejsza zasada: odbierasz to, co jest w umowie i kosztorysie, a nie to, co sobie wyobrażałeś. Dlatego przed odbiorem otwórz jeszcze raz kosztorys remontu i odhacz pozycje jedna po drugiej - czy jest każde gniazdo, każda listwa, każdy silikon. Jeśli zakres się zmieniał w trakcie, weź też aneksy i ustalenia z wiadomości. Spór o to, „czy to było w cenie”, rozstrzyga dokument, a nie pamięć.
| Co zabrać na odbiór | Do czego | Orientacyjny koszt |
|---|---|---|
| Łata aluminiowa 2 m | płaskość ścian, sufitów, posadzek i płytek | 60-150 zł (często pożyczy ją wykonawca) |
| Poziomica 60-100 cm | piony ościeżnic, płytek, narożników | 40-120 zł |
| Mocna latarka lub lampa robocza | światło boczne na gładziach i suficie | 30-100 zł |
| Tester gniazdek z kontrolą PE | biegunowość, przewód ochronny, test różnicówki | 40-90 zł |
| Miarka, kątownik, szczelinomierz lub monety | szerokość fug, dylatacji, luzów drzwi | 20-60 zł |
| Wiadro wody, ręcznik papierowy | spadek w prysznicu, szczelność syfonów | - |
| Taśma malarska i marker | oznaczanie usterek na miejscu | 10-20 zł |
Odbiory częściowe - czego nie da się sprawdzić na końcu
Najdroższe usterki remontu są w miejscach, których przy odbiorze końcowym już nie widać: rury w bruzdach, przewody pod tynkiem, hydroizolacja pod płytkami, profile nad sufitem podwieszanym. Dlatego dobry remont ma 3-4 odbiory częściowe, a każdy kończy się zdjęciami i krótką notatką. Przy wykończeniu mieszkania w stanie deweloperskim kolejność jest podobna - zmienia się tylko to, że część instalacji jest już od dewelopera i trzeba ją odebrać „na wejściu”.
| Etap | Co sprawdzić przed zakryciem | Dowód do zachowania |
|---|---|---|
| Instalacja elektryczna w bruzdach | przebieg przewodów w pionie i poziomie, przekroje (oświetlenie zwykle 1,5 mm², gniazda 2,5 mm²), liczba puszek zgodna z projektem | zdjęcia każdej ściany z miarką od podłogi i narożnika |
| Hydraulika przed zabudową | próba szczelności pod ciśnieniem, zawory odcinające, mocowania rur, izolacja rur ciepłej wody | zdjęcie manometru, notatka z czasu próby, zdjęcia trasy rur |
| Hydroizolacja przed płytkami | dwie warstwy, taśmy w narożach i na styku ściana-podłoga, mankiety na rurach, strefa prysznica do ok. 2 m wysokości | zdjęcia każdej warstwy w innym kolorze lub z datą |
| Stelaż sufitu i ścianek g-k | rozstaw profili zgodny z kartą systemu (na suficie zwykle 40-50 cm), wieszaki, wełna, przewody do opraw, rewizje | zdjęcia konstrukcji przed płytowaniem |
| Wylewka przed panelami | wilgotność podłoża (orientacyjnie do ok. 2% CM dla wylewki cementowej pod panele), poziom i płaskość | wynik pomiaru, zdjęcie łaty na posadzce |
Zdjęcia instalacji przed zabudową to dokument na lata. Za 5 lat, wieszając półkę albo kotwiąc szafkę, nie musisz zgadywać, gdzie biegnie przewód czy rura z ciepłą wodą. Rób je w poziomie, z miarką lub poziomicą w kadrze, ściana po ścianie, i zapisz w jednym folderze z nazwą pomieszczenia. Rzetelny wykonawca nie ma nic przeciwko, a jeśli sam ich nie robi, zrób je ty. W STmaster za pomiary i kontrolę jakości odpowiada współwłaściciel, Oleksandr Sliuzka - etapy zakrywane sprawdzamy, zanim przyjdzie płyta, klej czy gładź.

Jak sprawdzić gładzie i malowanie ścian
Gładzie sprawdza się dwiema metodami i obie mają swoje miejsce. Pierwsza to łata 2 m przykładana w pionie, w poziomie i po przekątnej. Ogólne warunki techniczne wykonania i odbioru robót tynkarskich i wykończeniowych przyjmują dla ścian pod malowanie orientacyjnie prześwit pod łatą do 2-3 mm na długości 2 m, z łagodnym przebiegiem, bez lokalnych „garbów”. Odchylenie od pionu nie powinno przekraczać ok. 2 mm na metr. Druga metoda to światło boczne: lampa lub latarka przyłożona niemal równolegle do ściany pokaże każdą falę.
Tu zaczynają się spory. Latarka przy samej ścianie wyciągnie nierówności na każdej, nawet bardzo dobrej gładzi - to narzędzie do znalezienia miejsc do obejrzenia, a nie kryterium odbioru. Rozsądna zasada: powierzchnię ocenia się z odległości ok. 1,5-2 m, w świetle, w jakim będzie użytkowana. Jeśli nad ścianą będzie listwa LED świecąca wzdłuż niej, uprzedź o tym ekipę przed gładzeniem - to wymaga wyższej klasy wykonania i innej wyceny. Więcej o tym, skąd biorą się fale i rysy, piszemy we wpisie jak przygotować ściany do malowania.
- Kolor i krycie - jednolity odcień na całej ścianie, bez prześwitów starego koloru i „łat” po poprawkach. Poprawka tylko w jednym miejscu prawie zawsze odcina się kolorem - ścianę maluje się wtedy od narożnika do narożnika.
- Smugi i ślady wałka - oglądaj ścianę pod kątem ok. 30 stopni do okna. Przy farbach matowych smugi są rzadsze, przy satynowych częstsze - o różnicach między farbami piszemy w tekście jaka farba do ścian wewnętrznych.
- Linie styku - ostra, prosta linia między ścianą a sufitem i między kolorami, bez zacieków. Odchyłka linii na długości ściany 3-4 m powinna mieścić się w 1-2 mm, widocznych z normalnej odległości.
- Narożniki - proste, bez wykruszeń, w miejscach narażonych zabezpieczone narożnikiem. Sprawdź poziomicą 2-3 narożniki w każdym pokoju.
- Rysy - na świeżej gładzi nie powinno być żadnej. Rysa na styku płyty g-k ze ścianą murowaną po 2-4 tygodniach to usterka do usunięcia, a nie „normalna praca budynku”.
- Czystość - brak zachlapań na gniazdkach, ościeżnicach, oknach i podłodze. Farba na uszczelce okna to drobiazg, ale łatwy do usunięcia tylko w pierwszych dniach.

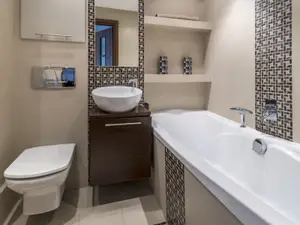

Odbiór płytek: równość, fugi, „głuche” płytki i silikony
Płytki to element, którego nie poprawisz bez skuwania, więc tu odbiór musi być najdokładniejszy. Łata 2 m przyłożona do posadzki i ściany powinna mieć orientacyjnie prześwit nie większy niż 2-3 mm, a płytki ścienne w pionie odchylenie do ok. 2 mm na metr. Między sąsiednimi płytkami nie powinno być wyczuwalnych uskoków: przy płytkach rektyfikowanych przyjmuje się orientacyjnie do ok. 1 mm, przy nierektyfikowanych i dużych formatach nieco więcej, bo sama płytka ma tolerancję wymiarową. Uskok sprawdzisz, przesuwając paznokieć lub monetę przez fugę.
- Fugi - jednakowa szerokość (np. 2 mm przy rektyfikowanych, 3-4 mm przy zwykłych), równe linie bez „schodków”, wypełnione na pełną głębokość, bez dziur i wykruszeń. Linia fugi na długości 2 m nie powinna odbiegać od prostej o więcej niż ok. 2-3 mm.
- Układ - docinki symetryczne, w widocznych miejscach nie węższe niż ok. 1/3 płytki, fugi ścian i podłogi w jednej linii, jeśli tak było w projekcie. Sprawdź też, czy wzór idzie w tę stronę, w którą się umówiliście.
- „Głuche” płytki - opukaj płytki trzonkiem śrubokrętu lub plastikowym młotkiem. Pełny, krótki dźwięk to dobrze podparta płytka; głuchy, dudniący oznacza pustkę pod spodem. Na ścianie pojedynczy głuchy narożnik bywa tolerowany, ale na podłodze, w strefie prysznica i przy płytkach 60x120 głuchy dźwięk to sygnał do wyjaśnienia - taka płytka może pęknąć pod obciążeniem.
- Krawędzie i cięcia - bez odprysków szkliwa przy otworach na rury i gniazdka. Rozety i maskownice mają przykrywać otwór, a nie ukrywać wyszczerbienia większe niż 2-3 mm.
- Silikony - w każdym narożniku pionowym, na styku ściana-podłoga, przy wannie, brodziku i umywalce silikon sanitarny, nie fuga. Spoina ciągła, gładka, bez pęcherzy, dobrze przyklejona po obu stronach. Silikon kładziony na wilgotną fugę odchodzi po kilku tygodniach.
- Dylatacje - w progach, na styku płytek z panelami i na dużych posadzkach z ogrzewaniem podłogowym. Brak dylatacji na posadzce 20-30 m² to ryzyko pęknięć po pierwszym sezonie grzewczym.

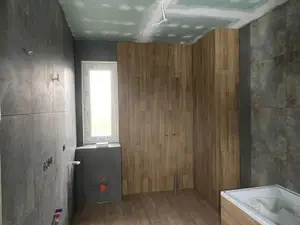

Łazienka: spadki w prysznicu, hydroizolacja i wentylacja
W łazience najważniejsza jest woda - gdzie spływa, gdzie stoi i gdzie może się przedostać. Spadek posadzki w strefie prysznica bez brodzika przyjmuje się orientacyjnie na poziomie 1-2%, czyli 1-2 cm na metr w stronę odpływu. Test jest prosty: wylej 5-10 litrów wody w różnych miejscach strefy prysznica i po 3-5 minutach sprawdź, czy nigdzie nie stoją kałuże, a woda nie ucieka poza strefę mokrą w stronę drzwi. Przy odpływie liniowym ruszt powinien leżeć równo z płytkami lub minimalnie niżej, nigdy wyżej.
- Odpływy i syfony - napełnij umywalkę, wannę lub brodzik i spuść wodę naraz. Pod spodem sucho po 10-15 minutach, odpływ bez bulgotania i zapachu.
- Baterie i zawory - ciepła woda po lewej stronie baterii, zawory pod umywalką i przy WC dostępne i działające, brak kapania po zamknięciu.
- WC podwieszane - stabilne, bez ruchu na boki przy nacisku, przycisk działa, spłuczka nie leci po napełnieniu zbiornika. Dostęp do zaworu przez otwór pod przyciskiem.
- Hydroizolacja - przy odbiorze końcowym jej nie zobaczysz, dlatego tak ważne są zdjęcia z odbioru częściowego. Dopytaj, jaki produkt i ile warstw położono.
- Wentylacja - kartka papieru przyłożona do kratki powinna się do niej przyssać. Drzwi łazienki muszą mieć otwór lub podcięcie w dolnej części - zgodnie z przepisami technicznymi o powierzchni orientacyjnie co najmniej 220 cm², co przy skrzydle 80 odpowiada szczelinie ok. 2,5-3 cm albo tulejom lub kratce.
- Wentylator - jeśli jest w kosztorysie, sprawdź, czy włącza się z oświetleniem lub z czujnika i ma klapę zwrotną.
Zakres i koszty poszczególnych prac w łazience rozpisaliśmy w tekście remont łazienki - koszt 2026, a tu tylko jedna uwaga budżetowa: poprawka spadku w gotowej łazience to zwykle skucie kilku metrów płytek i ponowna hydroizolacja, czyli 1 500-3 000 zł i tydzień bez prysznica. Dlatego spadek warto sprawdzić już po wylewce, przed płytkami - poziomicą i wodą.
Panele i podłogi: dylatacje 8-10 mm, listwy, progi
Panele laminowane i winylowe na zatrzask to podłoga pływająca: musi mieć wokół siebie miejsce na pracę. Producenci wymagają zwykle dylatacji 8-10 mm przy każdej ścianie, rurze, ościeżnicy i progu - przy większych pomieszczeniach więcej. Szczeliny nie zobaczysz pod listwą, ale sprawdzisz ją pośrednio: panel dociśnięty do ściany na sztywno „klawiszuje” albo unosi się w środku pokoju po kilku tygodniach grzania. Przy rurach grzejnikowych szczelina powinna być zakryta rozetą, a nie zapchana pianką lub silikonem.
- Płaskość i ugięcia - przejdź się po całej podłodze, także w narożnikach. Panel nie powinien uginać się ani „klikać” pod stopą; ugięcie to zwykle nierówna wylewka (orientacyjnie powyżej 2-3 mm na 2 m) albo zły podkład.
- Szczeliny między panelami - żadnych widocznych szpar na łączeniach czołowych i bocznych. Przesunięcie łączeń czołowych w sąsiednich rzędach co najmniej 30-40 cm, bez powtarzającego się „schodka”.
- Listwy przypodłogowe - przymocowane do ściany, nie do paneli, dociśnięte, z dopasowanymi narożnikami. Szczelina między listwą a ścianą do ok. 1-2 mm można wypełnić akrylem.
- Progi i przejścia - w drzwiach dylatacja z listwą progową lub profilem, szczególnie gdy pokój ma ponad 8-10 m długości albo panele przechodzą w płytki. Ciągły panel przez 3 pokoje bez przerwy to ryzyko, które wyjdzie po sezonie grzewczym.
- Pod drzwiami - skrzydło nie może ocierać o panel; zostawia się szczelinę ok. 8-10 mm, w łazience większą ze względu na wentylację.
- Rysy i uszkodzenia - obejrzyj podłogę pod światło od okna. Rysa po przesuwaniu drabiny na nowym panelu to usterka ekipy, nie zużycie.
Czym różnią się w montażu i trwałości panele laminowane od winylowych, opisaliśmy w porównaniu panele winylowe czy laminowane. Przy odbiorze dodaj jedno: winyl klejony na płasko nie ma dylatacji przy ścianach jak laminat, ale wymaga idealnie równego podłoża - każde ziarnko pod spodem widać po kilku dniach.
Sufity i ścianki g-k, drzwi wewnętrzne
Sufit podwieszany odbiera się tak jak gładź - łatą i światłem bocznym - ale z kilkoma dodatkowymi punktami. Płaskość orientacyjnie do 2-3 mm pod łatą 2 m, łączenia płyt zaszpachlowane z taśmą i niewidoczne po malowaniu, łebki wkrętów schowane pod szpachlą. Rysa wzdłuż łączenia płyt po kilku tygodniach oznacza zwykle brak taśmy, za rzadki rozstaw profili albo szpachlowanie bez przerwy technologicznej. Sprawdź też, czy klapy rewizyjne nad zaworami czy wentylatorem otwierają się i są w miejscach podanych w projekcie. Kiedy w ogóle wybierać płytę zamiast gładzi, wyjaśniamy w tekście gładzie gipsowe czy płyty g-k.
Drzwi wewnętrzne mają kilka prostych kryteriów. Ościeżnica w pionie (poziomica na obu stojakach, orientacyjnie do 1-2 mm na wysokości), skrzydło otwarte na 45 stopni stoi w miejscu, a nie zamyka się ani nie otwiera samo. Szczelina między skrzydłem a ościeżnicą równa na całym obwodzie, zwykle 2-4 mm. Zamek i klamka działają bez docisku, uszczelka przylega, a między ościeżnicą a ścianą nie widać pianki ani szpar. Na drzwiach i ościeżnicy nie powinno być wgnieceń ani zarysowań - zgłoś je od razu, bo za miesiąc trudno będzie udowodnić, kto je zrobił.
Instalacja elektryczna i hydraulika - test punkt po punkcie
Elektryki nie ocenia się „na oko”. Każde gniazdo sprawdź testerem: napięcie, poprawne podłączenie przewodu ochronnego, w gniazdach z bolcem bolec podłączony. Włącz każde światło, każdy obwód sprawdź wyłącznikiem w rozdzielnicy i porównaj z opisem - rozdzielnica powinna mieć opisane obwody, np. „kuchnia gniazda”, „łazienka”, „oświetlenie pokoje”. Wyłącznik różnicowoprądowy 30 mA przetestuj przyciskiem TEST - musi natychmiast odciąć zasilanie. Gniazda w kuchni i łazience powinny być na osobnych obwodach, a płyta indukcyjna zwykle ma własny obwód z odpowiednim zabezpieczeniem.
Przy nowej lub przebudowanej instalacji elektrycznej powinieneś dostać protokół z pomiarów wykonany przez osobę z uprawnieniami: rezystancja izolacji, skuteczność ochrony przeciwporażeniowej, działanie wyłączników różnicowoprądowych. Bez tego dokumentu nie wiesz, czy instalacja jest bezpieczna, tylko że działa. Policz też punkty - w cenniku każdy punkt elektryczny to 100-150 zł, więc różnica 3-4 punktów między kosztorysem a rzeczywistością to już kilkaset złotych do wyjaśnienia.
- Woda - odkręć wszystkie punkty naraz na 2-3 minuty: ciśnienie nie powinno wyraźnie spadać, ciepła woda przychodzi w rozsądnym czasie, pod szafkami sucho.
- Pod zabudową kuchenną - zajrzyj z latarką pod zlew i za zmywarkę po jej pierwszym cyklu. Wężyki nie mogą być naprężone ani zagięte.
- Grzejniki - nagrzewają się równomiernie, zawory termostatyczne działają, pod złączkami sucho. Grzejnik ciepły tylko u góry wymaga odpowietrzenia.
- Wodomierze i zawory główne - dostępne po remoncie, nie zabudowane na stałe płytą bez rewizji.
- Wentylacja w kuchni - okap podłączony zgodnie z ustaleniami; w bloku z wentylacją grawitacyjną okap z silnikiem nie powinien być wpięty w kratkę wentylacyjną bez zgody zarządcy.
Nie podpisuj odbioru bez sprawdzenia szczelności
Przeciek pod zabudową kuchenną lub za obudową stelaża WC wychodzi zwykle po 1-3 tygodniach, gdy meble są już wniesione. Przy odbiorze uruchom zmywarkę i pralkę na krótki program, napełnij i spuść wannę, a po 15 minutach sprawdź ręcznikiem papierowym każde połączenie. W bloku na Prawobrzeżu czy na Pogodnie mała nieszczelność to zalany sufit sąsiada i szkoda z twojego OC.
Protokół odbioru, lista usterek i dokumenty
Protokół odbioru to krótki dokument, ale rozstrzyga o wszystkim, co dzieje się później: od tej daty biegną terminy rękojmi lub gwarancji, często też płatność końcowa. Nie musi to być formularz z internetu - wystarczy jedna-dwie strony, podpisane przez obie strony, z załączonymi zdjęciami. Jeśli usterek jest dużo albo dotyczą funkcji (przeciek, brak zasilania, spadek w prysznicu), sporządza się protokół z usterkami i umawia odbiór poprawek. Drobne usterki estetyczne nie są powodem, żeby odmówić odbioru całości - wpisuje się je na listę z terminem.
- Dane stron, adres, data i numer umowy - oraz zakres prac, których dotyczy odbiór (całość czy etap).
- Lista usterek - każda z lokalizacją („pokój 2, ściana od okna, 1,2 m od narożnika”), opisem i numerem zdjęcia. Na miejscu oznacz usterkę taśmą malarską - ekipa szybciej ją znajdzie.
- Termin usunięcia - zwykle 7-14 dni dla drobnych poprawek, dłuższy dla rzeczy wymagających materiału na zamówienie. Wpisz konkretną datę, nie „niezwłocznie”.
- Rozliczenie - czy płatność końcowa następuje po odbiorze, czy po usunięciu usterek. Jeśli umowa przewiduje zatrzymanie części kwoty do usunięcia usterek, wpisz, jakiej.
- Lista dokumentów przekazanych - patrz niżej.
- Podpisy obu stron - i informacja, kto odbierał, jeśli w imieniu inwestora był ktoś inny, np. rodzina.
Dokumenty, o które warto poprosić przy odbiorze: protokół pomiarów elektrycznych, karty techniczne i deklaracje użytych materiałów (klej, fuga, hydroizolacja, farby, płyty g-k), instrukcje i karty gwarancyjne urządzeń (wentylator, bateria termostatyczna, stelaż, grzejnik), zdjęcia instalacji z etapów zakrywanych, schemat rozdzielnicy oraz informacja o warunkach gwarancji wykonawcy, jeśli ją udziela - jej zakres i długość ustala umowa. Niezależnie od gwarancji, w umowie z konsumentem obowiązują przepisy o odpowiedzialności wykonawcy za wady - szczegóły warto sprawdzić u rzecznika konsumentów albo prawnika, bo zależą od rodzaju umowy.
Odbiór mieszkania po ekipie w Szczecinie - typowe usterki
Z odbiorów w szczecińskich blokach, kamienicach w Śródmieściu i domach pod Goleniowem czy Stargardem wiemy, że usterki powtarzają się w tych samych miejscach. W blokach z wielkiej płyty najczęściej wychodzą rysy na styku płyt stropowych i różnice płaskości ścian, które ekipa „przykryła” cienką gładzią - o specyfice takich mieszkań piszemy w tekście remont mieszkania w bloku z wielkiej płyty. W kamienicach dochodzą krzywe narożniki i nierówne stropy, a w domach - dylatacje paneli przy dużych, otwartych strefach dziennych.
Co zrobić, gdy wykonawca nie chce usunąć usterek
Większość sporów kończy się na rozmowie, jeśli usterki są opisane i sfotografowane, a nie „ogólnie coś jest nie tak”. Gdy to nie wystarcza, działaj w tej kolejności - każdy krok zostawia ślad, który przyda się później:
- Pisemne wezwanie - e-mail lub list polecony z listą usterek, zdjęciami i terminem usunięcia, np. 14 dni. Powołaj się na umowę i protokół odbioru.
- Opinia niezależnego fachowca - inspektor nadzoru lub rzeczoznawca budowlany oceni, czy usterka przekracza dopuszczalne tolerancje. Orientacyjny koszt w Szczecinie to kilkaset do ok. 1 500 zł, zależnie od zakresu. To argument, z którym wykonawcy rzadko dyskutują.
- Zatrzymanie części płatności - tylko jeśli przewiduje to umowa lub masz podstawę prawną; wstrzymanie całej kwoty z powodu kilku drobnych usterek osłabia twoją pozycję.
- Rzecznik konsumentów - miejski lub powiatowy rzecznik konsumentów w Szczecinie i powiatach okolicznych bezpłatnie doradzi i może wystąpić do przedsiębiorcy. Sprawdź aktualne dane kontaktowe w urzędzie miasta lub starostwie.
- Usunięcie usterek na koszt wykonawcy lub droga sądowa - to ostateczność. Zanim zlecisz poprawki innej ekipie, upewnij się u prawnika, że masz do tego podstawę i odpowiednią dokumentację.
Najtańszy sposób na spór to jego uniknięcie na starcie: umowa z zakresem, kosztorys z pozycjami, ustalone w nim standardy (np. „gładź pod malowanie, ocena z 2 m w świetle dziennym”) i odbiory częściowe. Kolejność prac, przy której nic nie trzeba poprawiać po zakryciu, opisaliśmy w przewodniku jak zaplanować remont mieszkania krok po kroku.
Checklista w pigułce
Ściany i sufity: łata 2 m (do 2-3 mm), światło boczne z 1,5-2 m, kolor, linie styku, rysy. Płytki: łata, uskoki do ok. 1 mm, fugi równe, opukiwanie, silikony, spadek 1-2% i test wodą. Panele: dylatacja 8-10 mm, listwy, progi, ugięcia. Drzwi: pion, luzy 2-4 mm, podcięcie w łazience. Instalacje: każde gniazdo testerem, różnicówka, opis rozdzielnicy, szczelność po 15 minutach pracy. Papiery: protokół, lista usterek z datą, pomiary elektryczne, karty materiałów, zdjęcia.
Remonty i wykończenia prowadzimy w Szczecinie i okolicach jedną ekipą, od bruzd po biały montaż, na umowie i z polisą OC w TU Warta - zakres opisuje strona remonty i wykończenia wnętrz. Stawki za gładzie (30-55 zł/m²), malowanie (20-25 zł/m²), płytki (100-180 zł/m²) czy panele (30-50 zł/m²) znajdziesz w cenniku, a bezpłatny kosztorys ważny 7 dni przygotowujemy po oględzinach.
Skąd pochodzą kwoty i tolerancje w tym artykule
Stawki: gładzie 30-55 zł/m², malowanie 20-25 zł/m², układanie płytek 100-180 zł/m², panele 30-50 zł/m² i punkt elektryczny 100-150 zł pochodzą z cennika STmaster 2026. Ceny narzędzi, koszt poprawki spadku w łazience i opinii rzeczoznawcy to orientacyjne widełki rynkowe dla Szczecina, nie stawki STmaster.
Tolerancje (prześwit pod łatą, odchylenia od pionu, uskoki płytek, spadki, dylatacje, luzy drzwi) podajemy orientacyjnie, na podstawie ogólnie stosowanych warunków technicznych wykonania i odbioru robót oraz wymagań producentów materiałów. Konkretny materiał może mieć własne wymagania w karcie technicznej - wtedy obowiązują one, a standard wykonania warto zapisać w umowie przed rozpoczęciem prac.
Planujesz remont i chcesz od początku ustalić, jak będzie wyglądał odbiór? Przyjedziemy na oględziny, przygotujemy kosztorys pozycja po pozycji z opisem standardu wykonania i zaplanujemy odbiory częściowe. Bezpłatnie, na piśmie, z ważnością 7 dni - Szczecin, Goleniów i okolice.
Najczęściej zadawane pytania
Przyłóż łatę 2 m w pionie, poziomie i po przekątnej - orientacyjnie prześwit nie powinien przekraczać 2-3 mm, a przebieg powinien być łagodny, bez garbów. Pion sprawdź poziomicą, do ok. 2 mm na metr. Potem obejrzyj ścianę w świetle bocznym z odległości 1,5-2 m. Latarka przyłożona do samej ściany pokaże fale nawet na dobrej gładzi, więc służy do znalezienia miejsc do oceny, a nie jako kryterium odbioru.
Orientacyjnie, według ogólnie stosowanych warunków technicznych: prześwit pod łatą 2 m do ok. 2-3 mm, pion płytek ściennych do ok. 2 mm na metr, uskok między sąsiednimi płytkami rektyfikowanymi do ok. 1 mm. Fugi powinny mieć jednakową szerokość, a ich linia na 2 m nie powinna odbiegać od prostej o więcej niż 2-3 mm. Konkretny producent płytek może podawać własne wymagania w karcie technicznej.
Opukaj płytki trzonkiem śrubokrętu, plastikowym młotkiem lub kłykciem. Dobrze przyklejona płytka daje krótki, pełny dźwięk, a głucha - dudniący, pusty, co oznacza brak kleju pod częścią powierzchni. Na ścianie pojedynczy głuchy narożnik bywa tolerowany. Na podłodze, w strefie prysznica i przy dużych formatach głuchy dźwięk trzeba wyjaśnić z wykonawcą, bo taka płytka może pęknąć pod obciążeniem albo przepuszczać wilgoć.
W strefie prysznica bez brodzika przyjmuje się orientacyjnie spadek 1-2%, czyli 1-2 cm na metr w stronę odpływu. Przy odbiorze wylej 5-10 litrów wody w różnych miejscach i odczekaj 3-5 minut - nie powinny zostać kałuże, a woda nie może uciekać w stronę drzwi. Ruszt odpływu liniowego powinien leżeć równo z płytkami lub minimalnie niżej. Spadek najlepiej sprawdzić już po wylewce, przed układaniem płytek.
Producenci paneli laminowanych i winylowych na zatrzask wymagają zwykle 8-10 mm szczeliny przy każdej ścianie, rurze, ościeżnicy i progu, a przy dużych pomieszczeniach więcej. W drzwiach i przy pokojach dłuższych niż ok. 8-10 m stosuje się dylatację z listwą progową. Listwy przypodłogowe montuje się do ściany, nie do paneli. Panele klejone mają inne zasady - wtedy obowiązuje karta techniczna producenta.
Dane stron, adres, datę, numer umowy i zakres odbieranych prac, listę usterek z lokalizacją, opisem i numerem zdjęcia, konkretny termin ich usunięcia, ustalenia co do płatności końcowej, listę przekazanych dokumentów oraz podpisy obu stron. Wystarczą 1-2 strony i zdjęcia w załączniku. Od daty protokołu liczą się zwykle terminy rękojmi lub gwarancji, dlatego wpisz go starannie, a nie na kolanie przy przelewie.
Tyle, ile ustalicie w protokole odbioru lub umowie. Dla drobnych poprawek - silikony, zachlapania, listwy, regulacja drzwi - rozsądny termin to 7-14 dni. Jeśli poprawka wymaga materiału na zamówienie, na przykład płytki z tej samej partii, termin może być dłuższy. Wpisz konkretną datę zamiast słowa „niezwłocznie”, a po terminie umówcie odbiór poprawek i potwierdźcie go podpisem.
Protokół odbioru z listą usterek, protokół z pomiarów instalacji elektrycznej wykonany przez osobę z uprawnieniami, karty techniczne użytych materiałów (kleje, fugi, hydroizolacja, farby, płyty g-k), instrukcje i karty gwarancyjne urządzeń, opis obwodów w rozdzielnicy, zdjęcia instalacji sprzed zakrycia oraz informację o warunkach gwarancji wykonawcy, jeśli jej udziela. Zakres i długość gwarancji wynikają z umowy.
Bo po gładzi i płytkach nie widać, gdzie biegną przewody i rury. Zdjęcia każdej ściany z miarką lub poziomicą w kadrze pozwalają za kilka lat bezpiecznie powiesić półkę, zamontować szafkę czy dołożyć gniazdo, a przy awarii trafić w rurę bez skuwania pół ściany. Są też dowodem przy sporze, że instalacja została wykonana zgodnie z ustaleniami. Rób je przy każdym odbiorze częściowym.
Drobne usterki estetyczne zwykle nie są powodem do odmowy odbioru całości - wpisuje się je do protokołu z terminem usunięcia. Inaczej jest przy wadach, które uniemożliwiają normalne korzystanie z pomieszczenia, jak przeciek, brak zasilania czy woda stojąca w prysznicu. Wtedy sporządza się protokół z usterkami i umawia ponowny odbiór. Szczegóły zależą od umowy, w razie wątpliwości skonsultuj się z rzecznikiem konsumentów.
Wyślij pisemne wezwanie z listą usterek, zdjęciami i terminem, np. 14 dni, z powołaniem się na umowę i protokół. Jeśli to nie pomoże, zamów opinię inspektora nadzoru lub rzeczoznawcy - orientacyjnie od kilkuset do ok. 1 500 zł w Szczecinie. Bezpłatnie doradzi miejski lub powiatowy rzecznik konsumentów. Zlecenie poprawek innej firmie na koszt wykonawcy lub sąd to ostateczność, najlepiej po konsultacji z prawnikiem.
Przy mieszkaniu ok. 50 m² zarezerwuj 2-3 godziny: około pół godziny na łazienkę, 15-20 minut na każdy pokój, osobno kuchnię i test instalacji z uruchomieniem zmywarki i pralki. Odbiór rób w świetle dziennym, w posprzątanym mieszkaniu bez folii i narzędzi. Jesienią w Szczecinie najlepiej umówić się między 10:00 a 14:00, żeby obejrzeć ściany zarówno przy oknie, jak i przy sztucznym świetle.
Mapa linkowania
Powiązane poradniki w tym samym klastrze
Jeśli analizujesz ten temat, te wpisy rozwijają najbliższe pytania i wzmacniają powiązanie między poradnikiem, usługą i kolejnym etapem decyzji.
Remonty
Adaptacja poddasza na pokój: koszt i etapy w domu jednorodzinnym
Adaptacja poddasza krok po kroku: kiedy strych nadaje się na pokój, jakie formalności sprawdzić, w jakiej kolejności idą prace od więźby po panele, ile kosztuje poddasze 40-50 m² i ile tygodni trwa. Widełki z cennika STmaster i stawki rynkowe dla okolic Szczecina.
Remonty
Panele winylowe czy laminowane - co wybrać do mieszkania i domu
Panele winylowe czy laminowane: porównanie odporności na wodę, ścieralności, akustyki, pracy z ogrzewaniem podłogowym i wymagań co do podłoża. Rekomendacje dla bloku w Szczecinie i domu z podłogówką, błędy montażu i kalkulacja dla mieszkania 50 m².
Remonty
Remont mieszkania w kamienicy w Szczecinie: na co uważać i ile kosztuje
Remont mieszkania w kamienicy w Szczecinie: drewniane stropy, krzywe ściany i tynki wapienne, sufity 3-3,5 m, stara elektryka i piony, piece kaflowe, okna skrzynkowe i wilgoć. Formalności, kolejność prac i przykładowy kosztorys dla 60 m².
